现场怎么做
- 核对安装与单机记录。
- 组织联动调试。
- 确认污泥接种条件。
- 逐步提升进水负荷。
- 跟踪水质和污泥指标。
- 形成运行移交资料。
水量、水质、污泥接种、曝气、回流、加药、负荷提升和运行日报要按阶段复核。

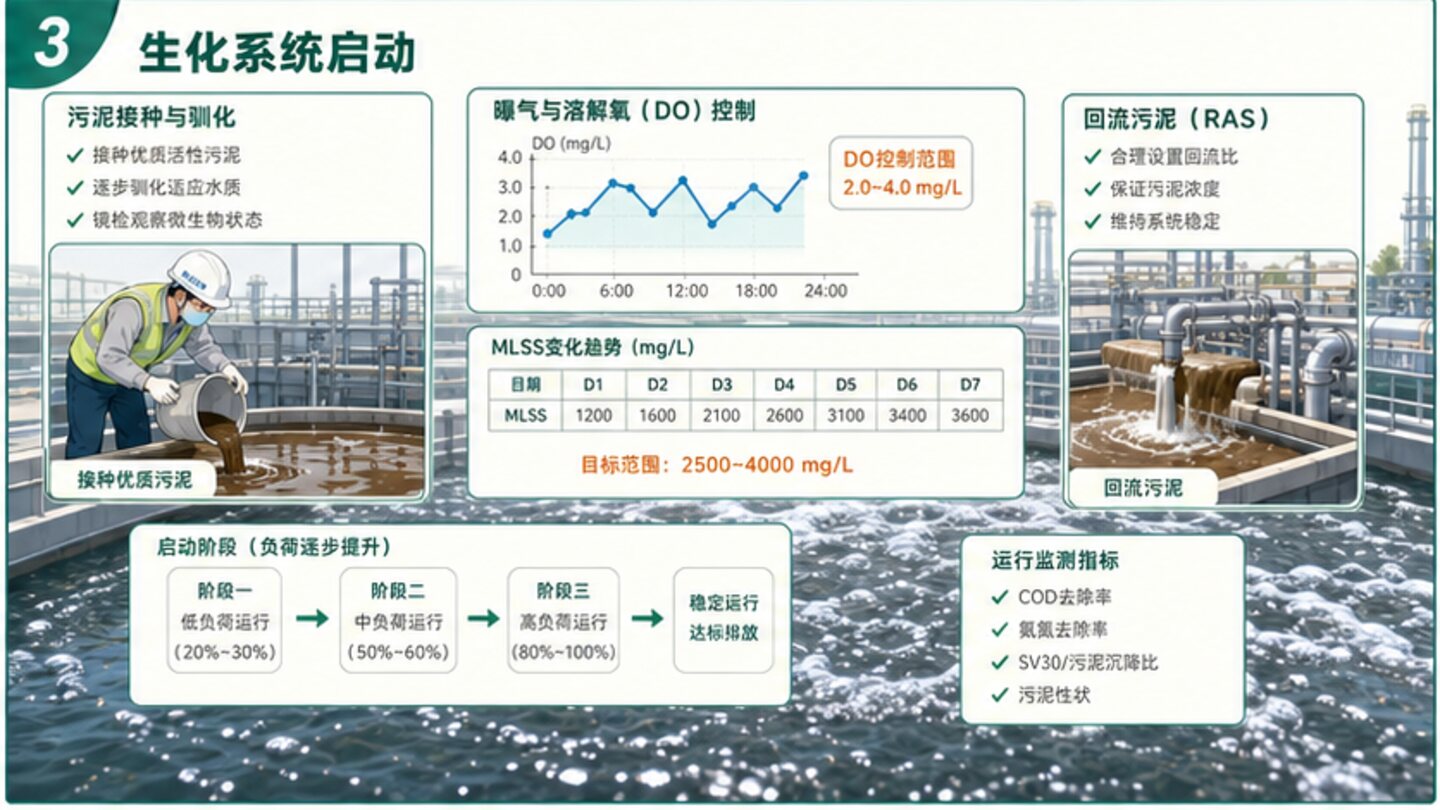

某污水站完成设备安装后,单机试运行基本正常,但连续进水后氨氮去除不稳定。复核发现污泥接种量、负荷提升节奏和回流参数没有形成清晰记录。
环保设备安装调试应从单机验收延伸到生化系统稳定启动,资料也要支持后续运维接管。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

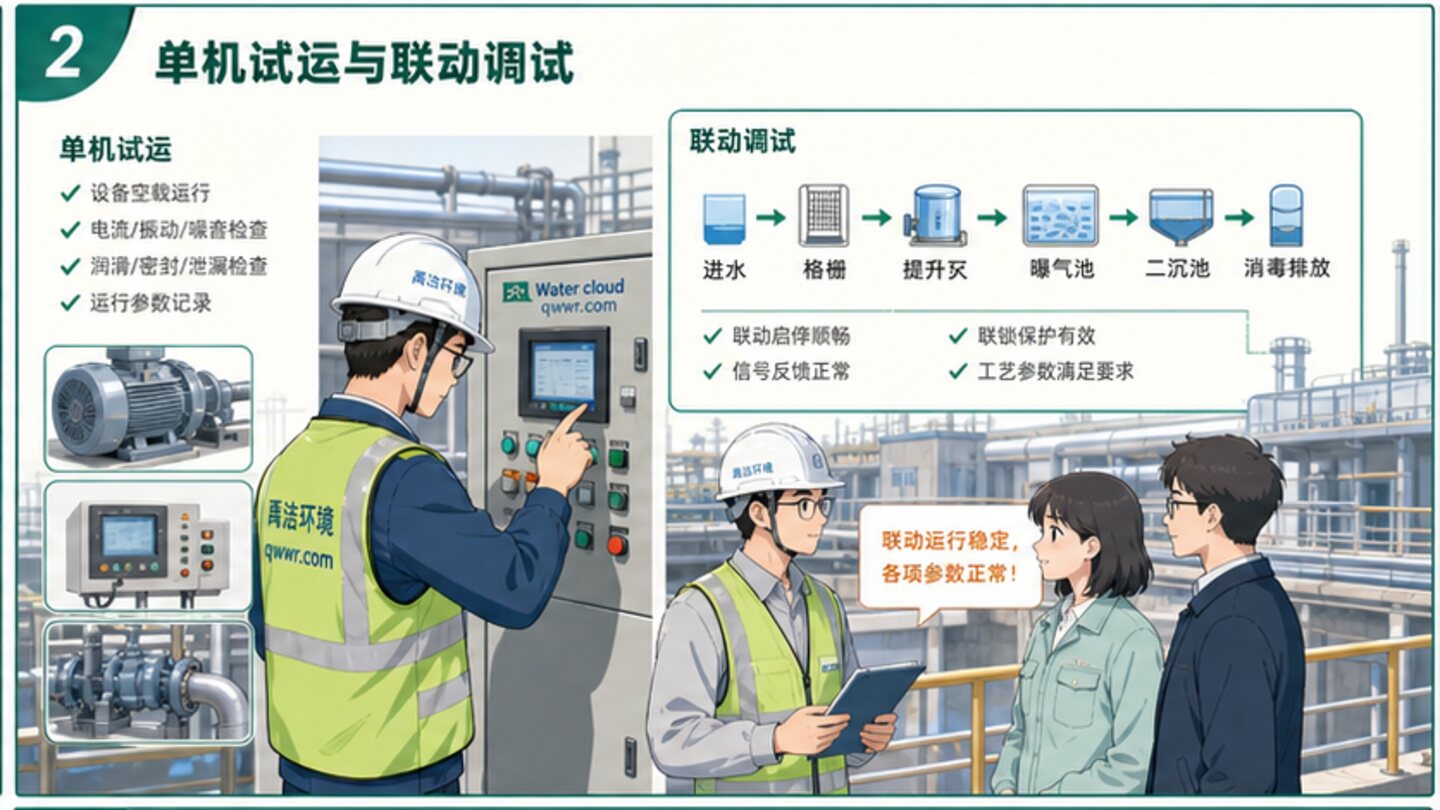

检查设备安装、单机试运行、联动调试、污泥接种、曝气 DO、回流比、排泥、加药、进水负荷和启动阶段异常记录。
对比设计参数、调试记录、运行日报、水质检测、设备电流、风机频率、污泥指标、照片和业主确认资料。

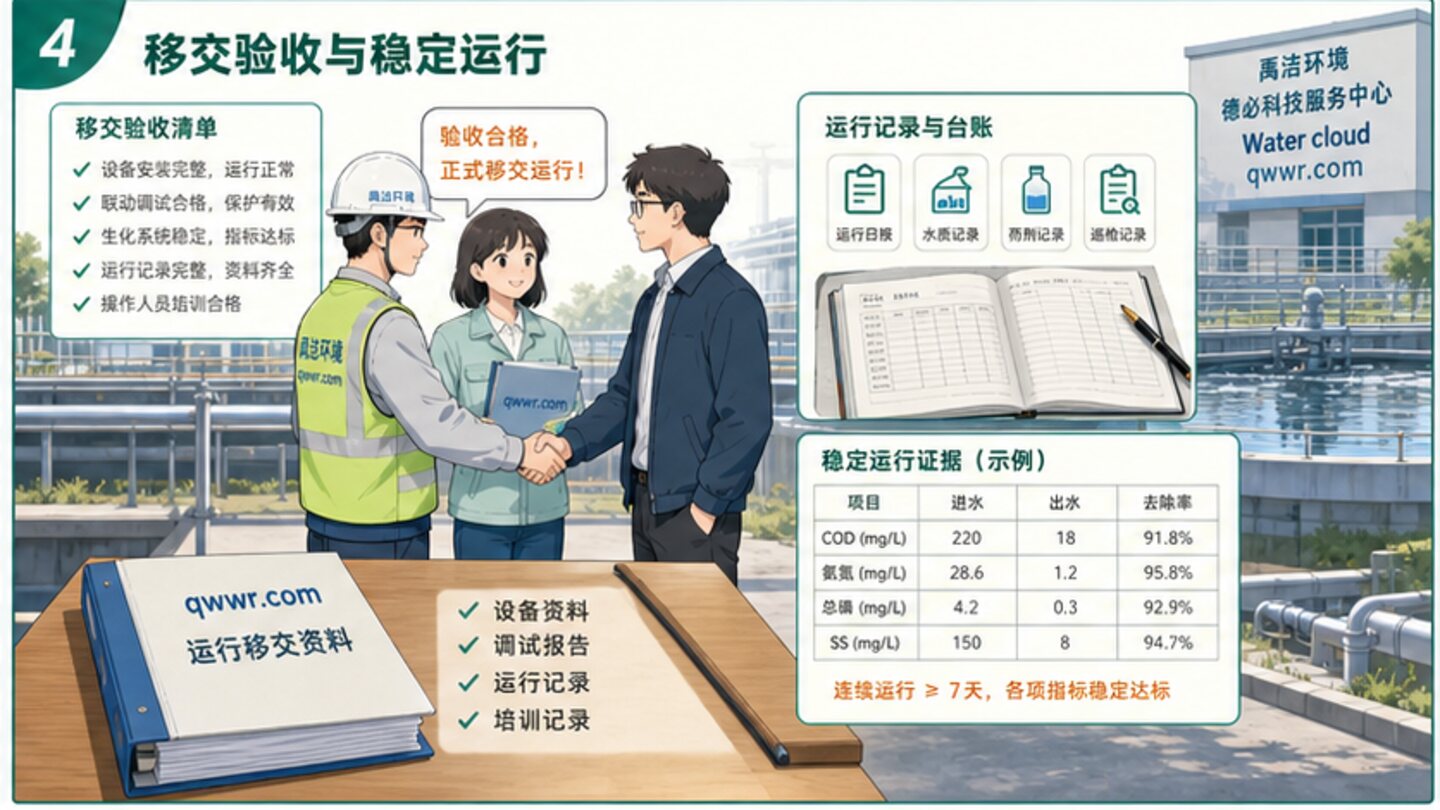

形成调试交接清单、生化启动复核表、负荷提升计划、异常整改记录和正式运行移交资料。
每次调整或整改后,都要明确复查指标、复查时间、责任人和是否进入月报或整改清单。
通过 Water cloud 工单、现场照片、检测数据和德必科技服务中心项目档案,将经验转化为可复制的运维方法。
环保运维资料应能支撑现场判断、过程复核和管理改进。
环保运维问题往往同时涉及设备、工艺、检测、人员和资料,必须把多个证据放在一起判断。
液位、数据、异味、缺测或告警只是现象,真正原因需要通过现场检查和数据复核确认。
记录、照片、截图和说明最终要能被业主、检查人员和项目负责人看懂并用于决策。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
写清站点、设备编号、点位、表计、人员、时间和复核结果。
图片应体现设备、点位、仪表读数、检测资料或整改证据,而不是泛泛场景图。
结论应对应下一步检查、调整、补测、整改、培训或资料归档动作。
专家化环保运维记录应当能解释现场、支撑判断、指导整改并完成资料闭环。德必科技服务中心通过 Water cloud 平台和禹洁环境现场经验,把这些细节转化为客户可理解、项目可复查的服务成果。
记录现场现象、判断依据、处置动作、复查阈值和责任时限。
说明原因、影响范围、整改建议、协同事项和后续计划。
整理平台截图、现场照片、检测报告、台账、工单和复查结论,进入周报、月报和项目档案。
不建议直接认定。污水处理系统还需要联动调试、生化启动和连续运行数据,才能判断系统是否具备稳定运行条件。
它展示的是具体项目能力和专业判断过程,比单纯宣传服务范围更能体现环保运维和咨询服务价值。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
