现场怎么做
- 查看总磷和 SS 趋势。
- 检查搅拌桨和转速。
- 核对投加点和药剂浓度。
- 观察絮体状态。
- 分析药耗效果。
- 制定维护和调整计划。
搅拌桨、投加点、药剂浓度、混合时间、总磷、SS 和药耗台账要同步复核。
某站 PAC 用量增加后总磷仍有波动,现场检查发现快混搅拌桨磨损,投加点附近混合不均,药剂消耗和效果不匹配。
除磷药剂管理不能只看投加量,还要看混合条件。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

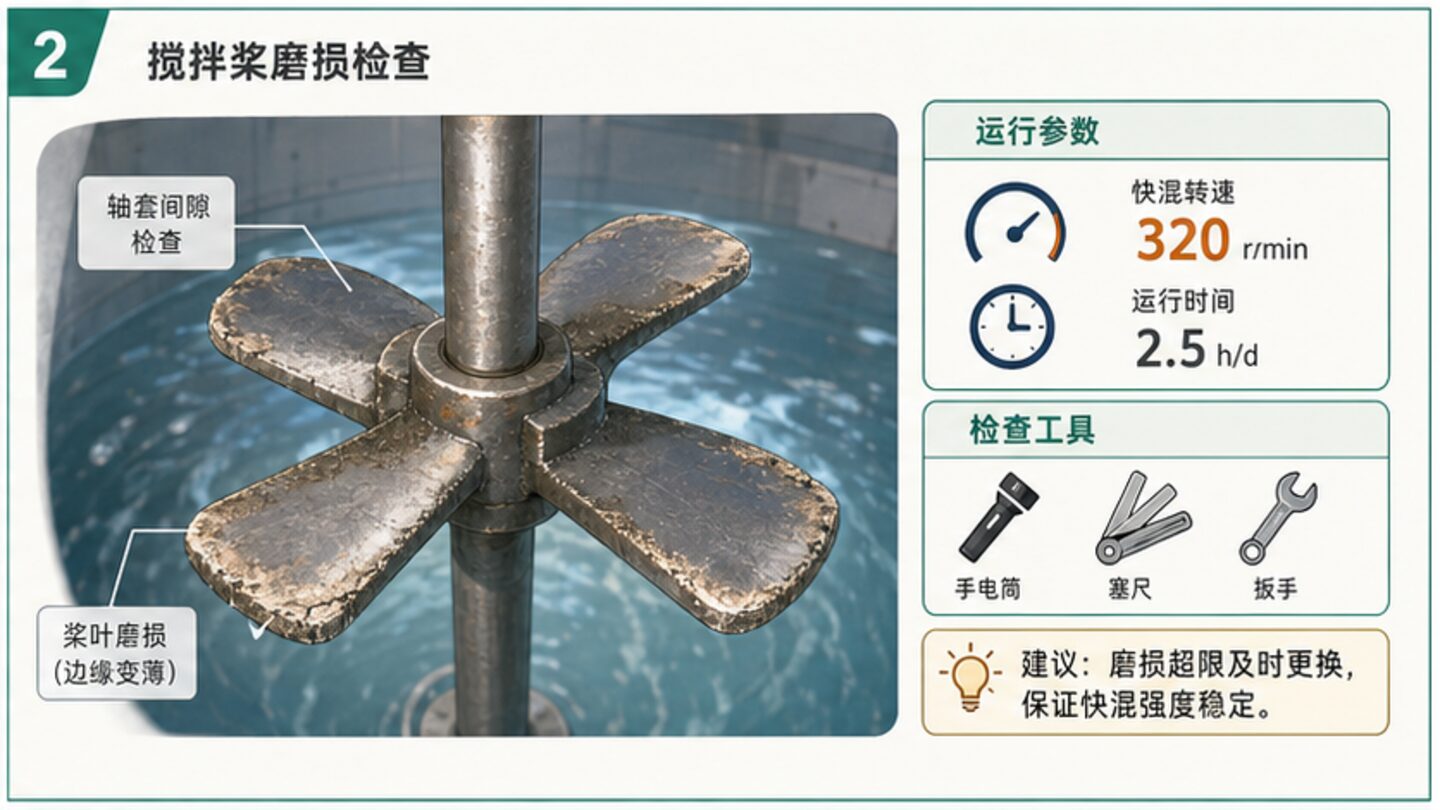

检查快混搅拌桨、轴承、转速、投加点、药剂浓度、计量泵、管路气阻和混合池水力条件。

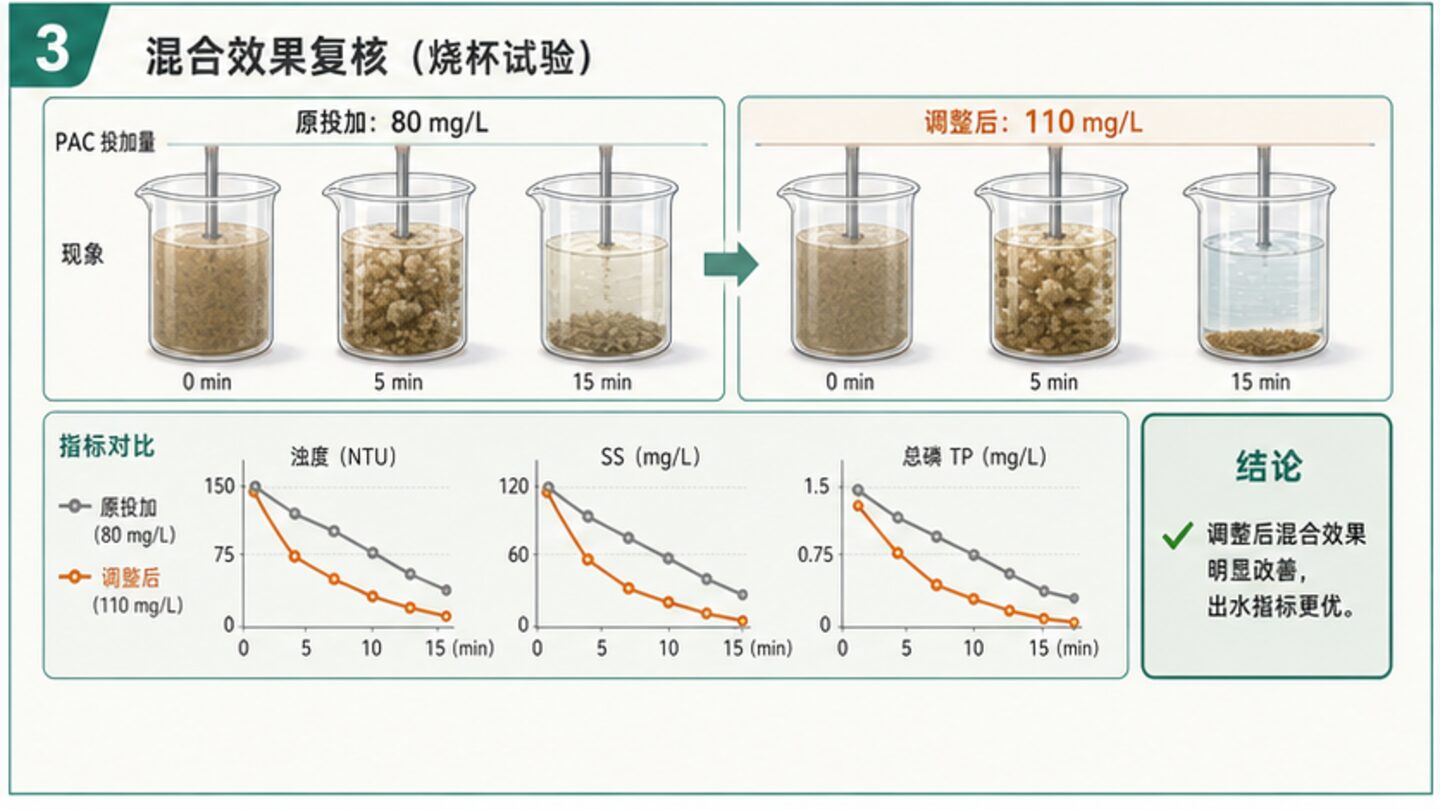

对比总磷、SS、浊度、PAC 用量、药耗台账、絮体状态、污泥量和维护前后趋势。

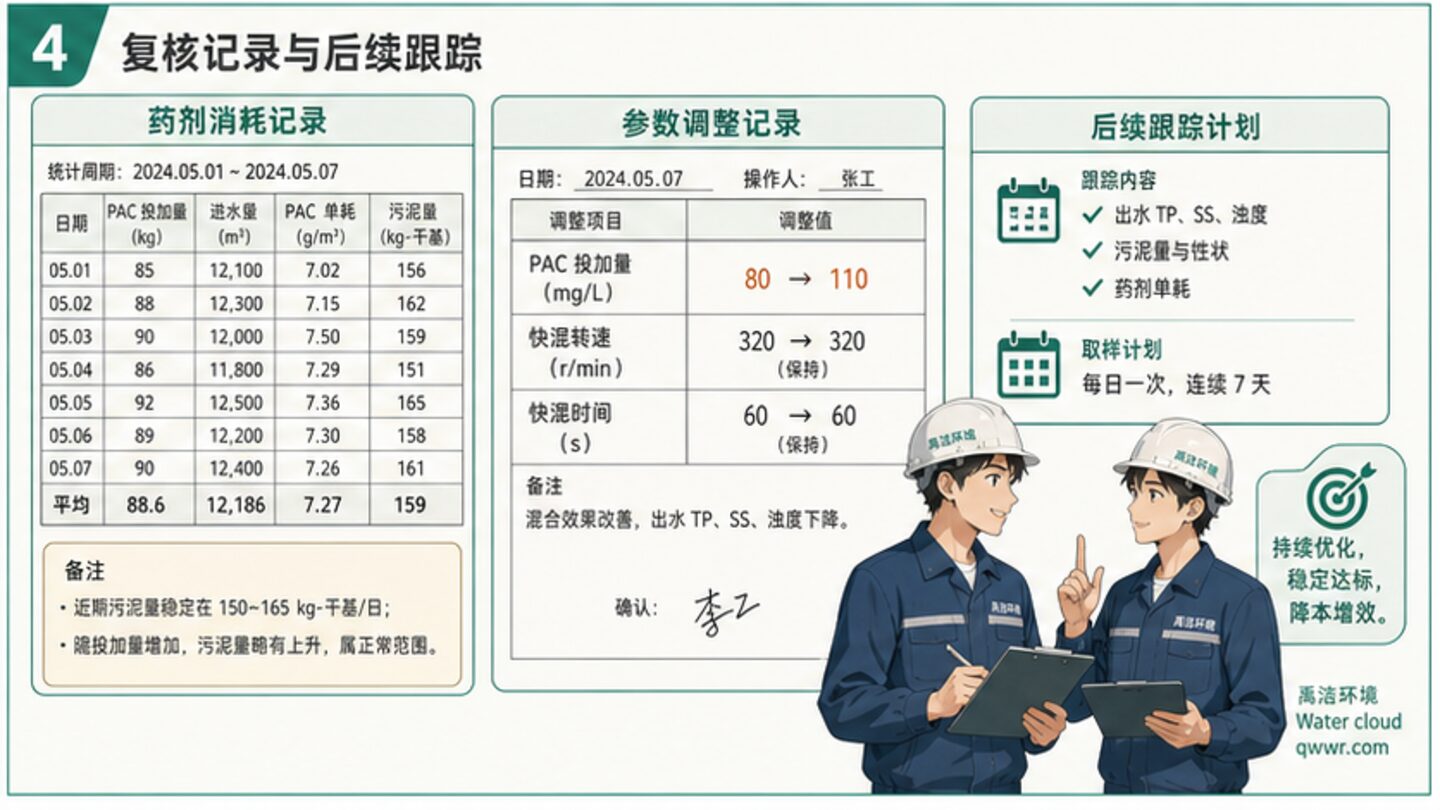

形成 PAC 快混复核表、搅拌桨检查记录、药耗效果分析、参数调整单和复查计划。
把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清检查对象、判断依据、现场动作和复查结论。
图片应看得出设备、点位、表计、管路、药剂或资料对象。
平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。
环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不一定。混合不足、搅拌桨磨损、投加点不合理也会造成药耗增加但效果不稳定。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
