现场怎么做
- 盘点燃油库存。
- 检查电瓶和油液。
- 启动空载测试。
- 开展带载测试。
- 核对关键设备恢复。
- 更新应急联系人。
燃油库存、启动电瓶、带载测试、关键设备切换和应急联系人要在雨季前逐项确认。

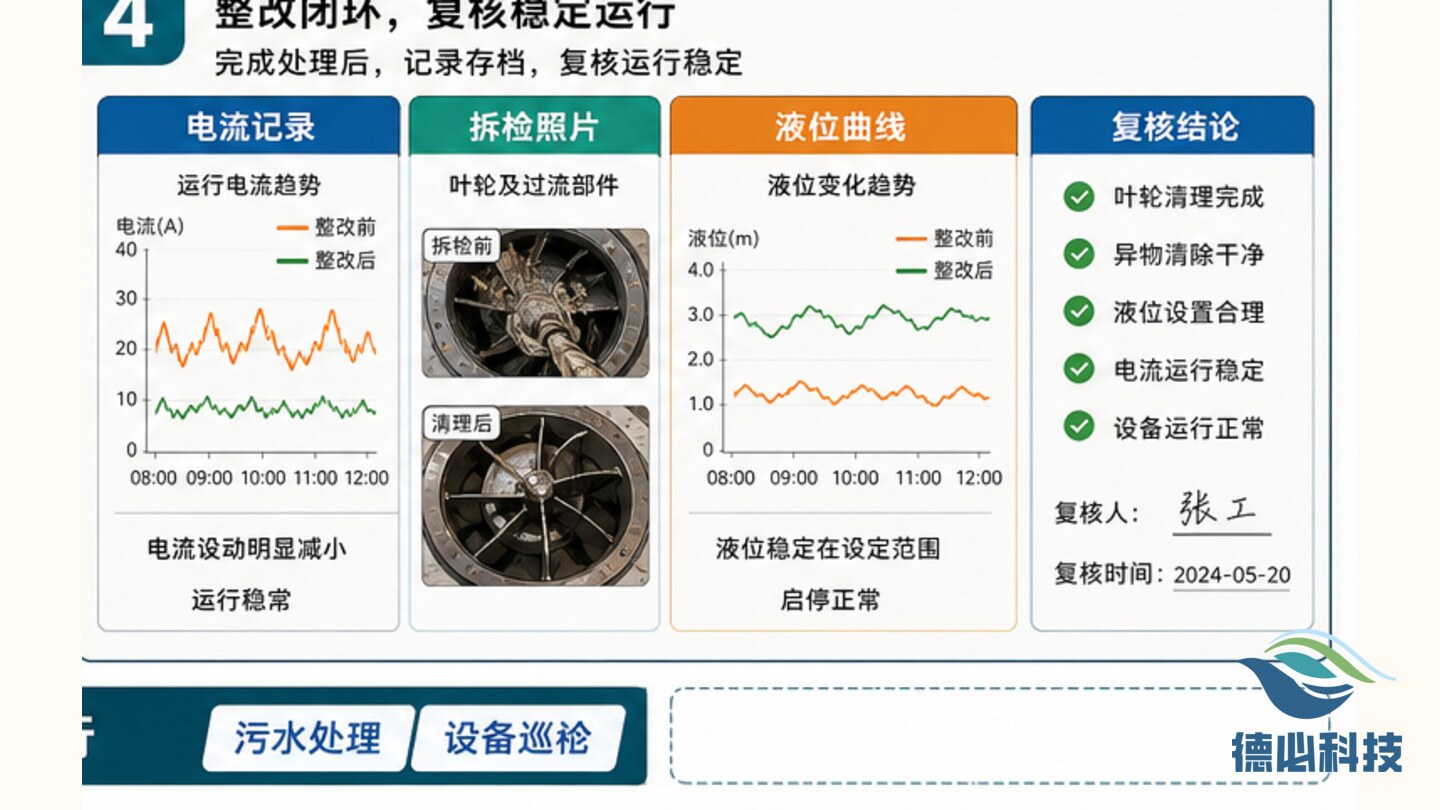

某乡镇污水站暴雨前检查发现备用发电机能启动,但燃油库存不足,启动电瓶电压也偏低。补充燃油和带载测试后,才具备雨季应急保障条件。
停电应急要用测试结果证明,而不是只看设备是否存在。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

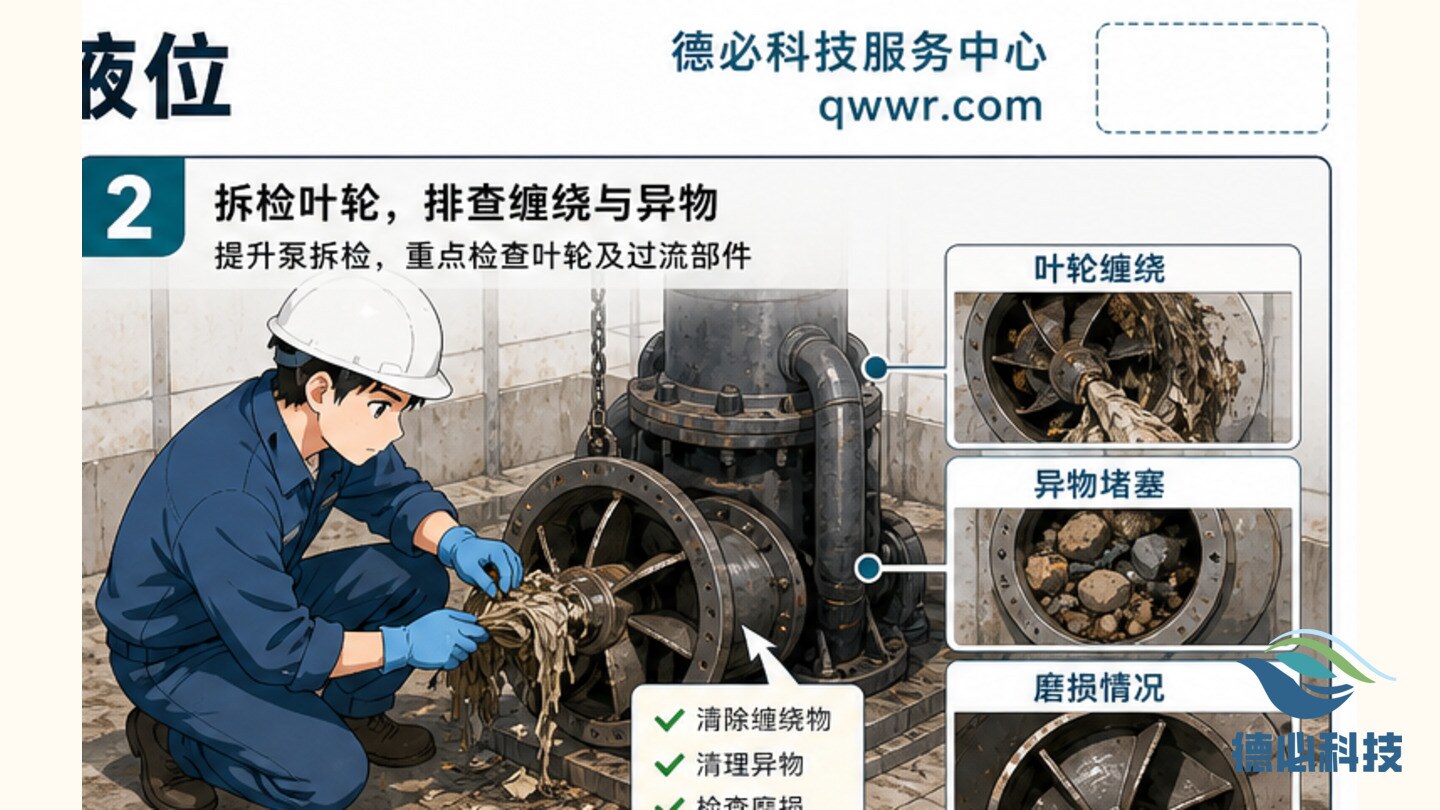

检查燃油库存、油品存放、启动电瓶、电压、机油、冷却液、带载测试、切换开关和照明工具。

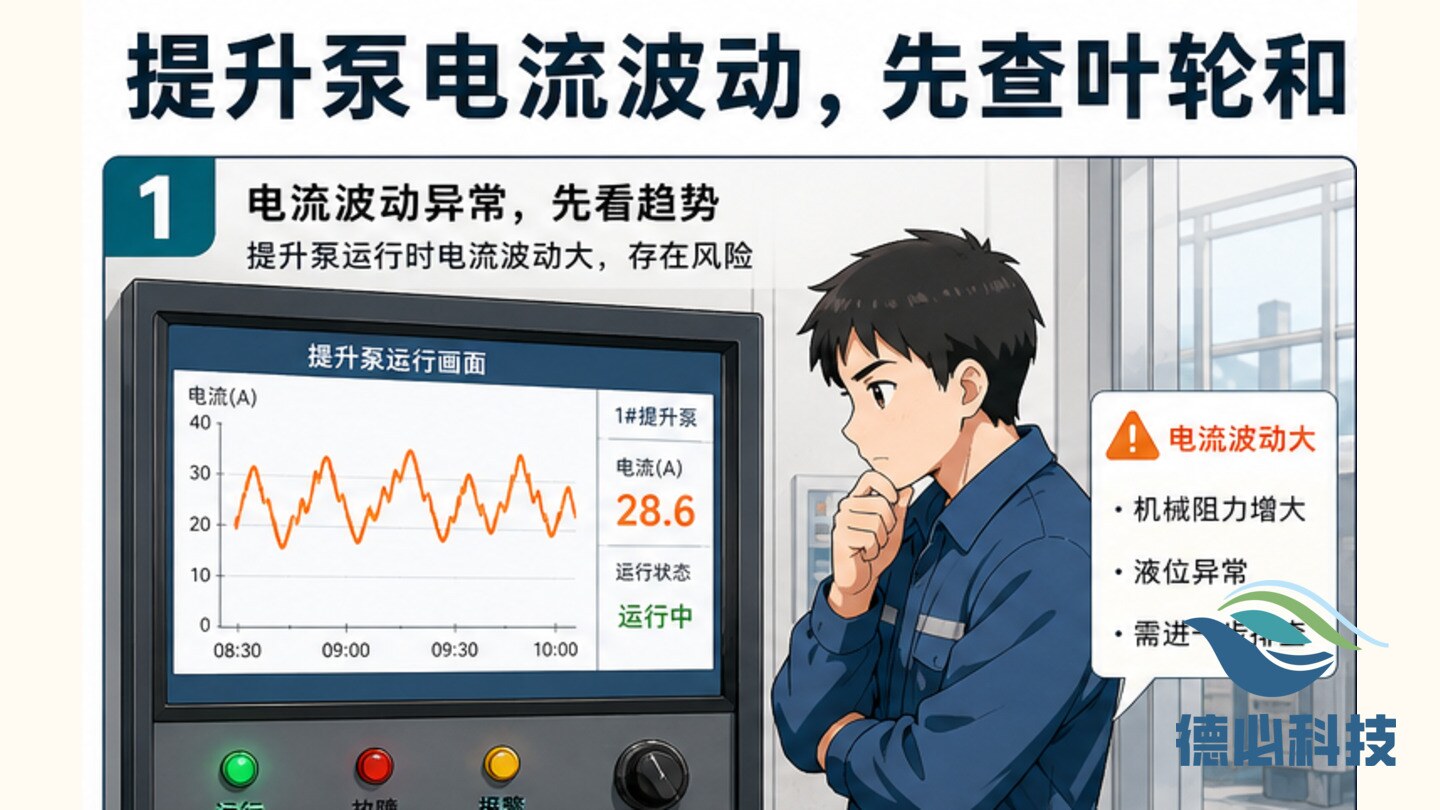

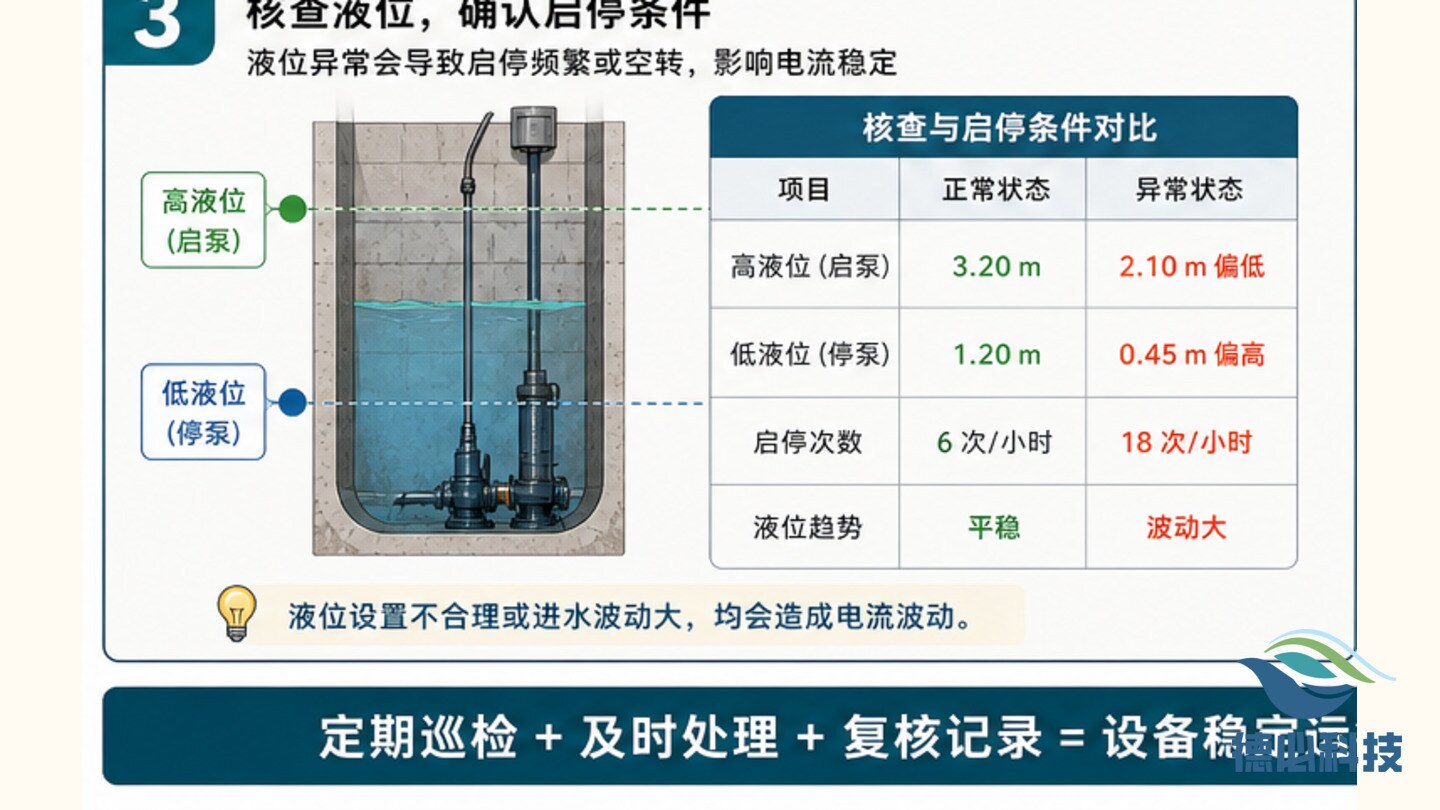

核对提升泵、风机、在线站房、照明和通信设备在发电状态下的恢复情况。
形成发电机检查表、燃油台账、带载测试记录、应急联系人清单和整改闭环。
把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清检查对象、判断依据、现场动作和复查结论。
图片应看得出设备、点位、表计、管路、药剂或资料对象。
平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。
环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
不够。还要确认燃油、电瓶、带载能力、切换流程和关键设备恢复情况。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
如果正在接管污水处理设施、梳理在线监测站房、准备环保咨询资料或推进验收整改,可先整理项目位置、处理规模、现有设备、运行资料和主要问题,便于我们给出更贴近现场的运维建议。
