现场怎么做
- 核对备件规格。
- 登记设备编号。
- 记录更换原因。
- 拍摄更换前后照片。
- 复核运行效果。
- 更新库存和采购建议。
出库原因、设备编号、安装位置、更换照片、旧件状态、库存更新和复查结果要形成闭环。

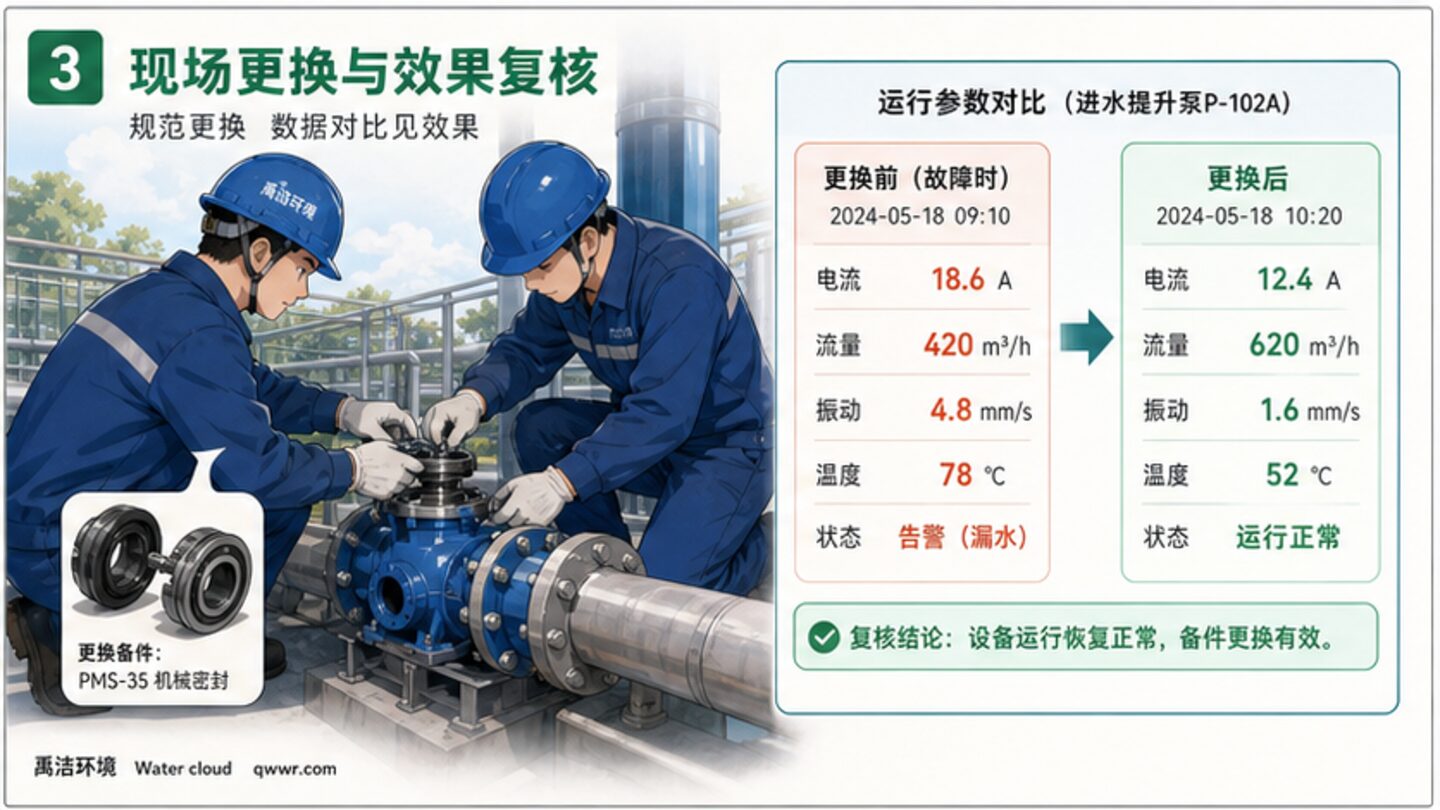

某站更换了加药泵软管,仓库有出库记录,但工单未写明安装位置和更换后出药量。复核后补齐照片和效果记录。
备件台账要服务于费用、设备可靠性和下次采购判断。
围绕现场执行、管理复核和资料留存三个环节,整理可操作、可检查、可追溯的工作要点。
围绕现场运行、在线监测、工单闭环和项目交付整理可执行内容。

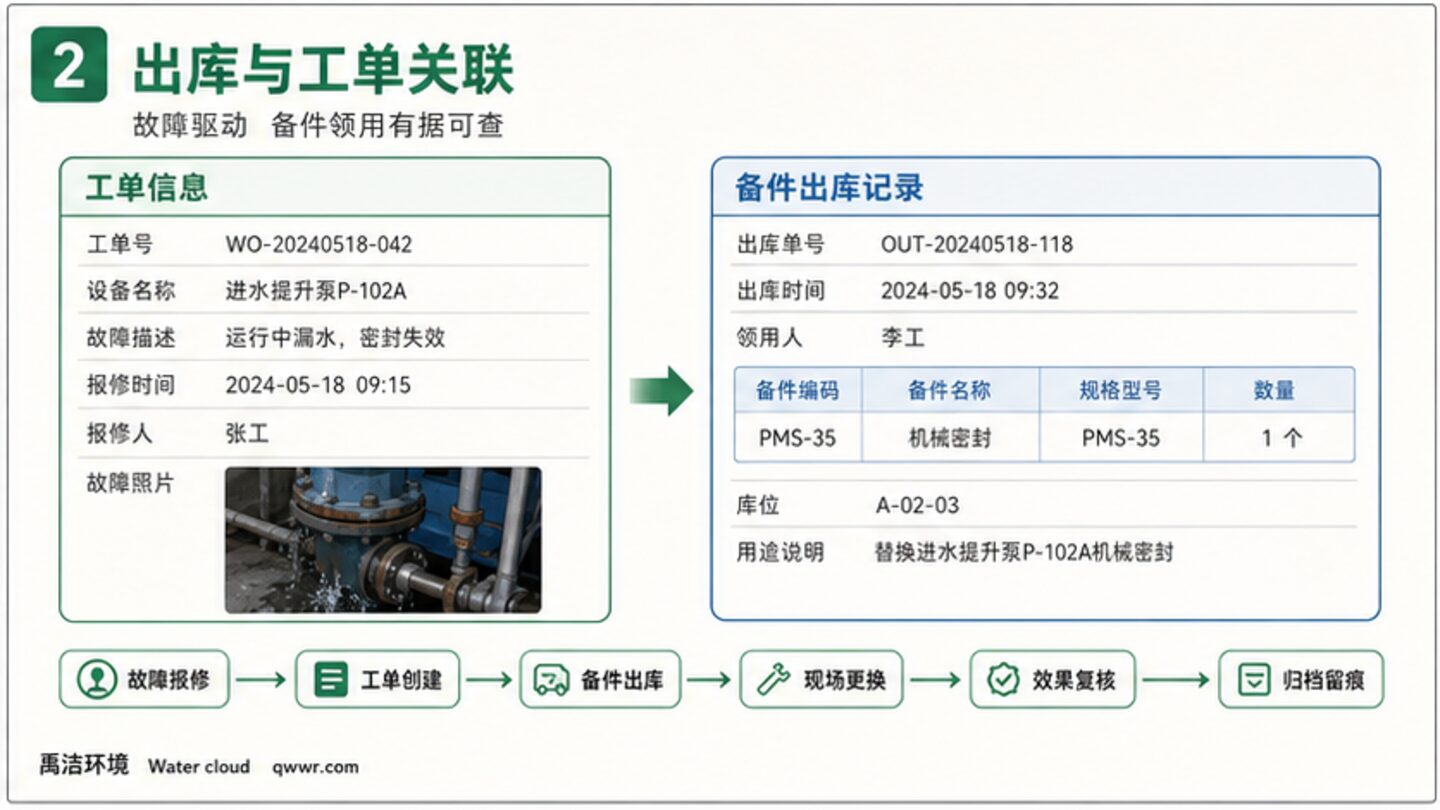

检查备件名称、规格、设备编号、出库原因、安装位置、旧件状态、更换照片、库存余量和采购周期。
对比设备故障、维修工单、运行参数、更换前后效果、备件单价、库存预警和月度费用记录。

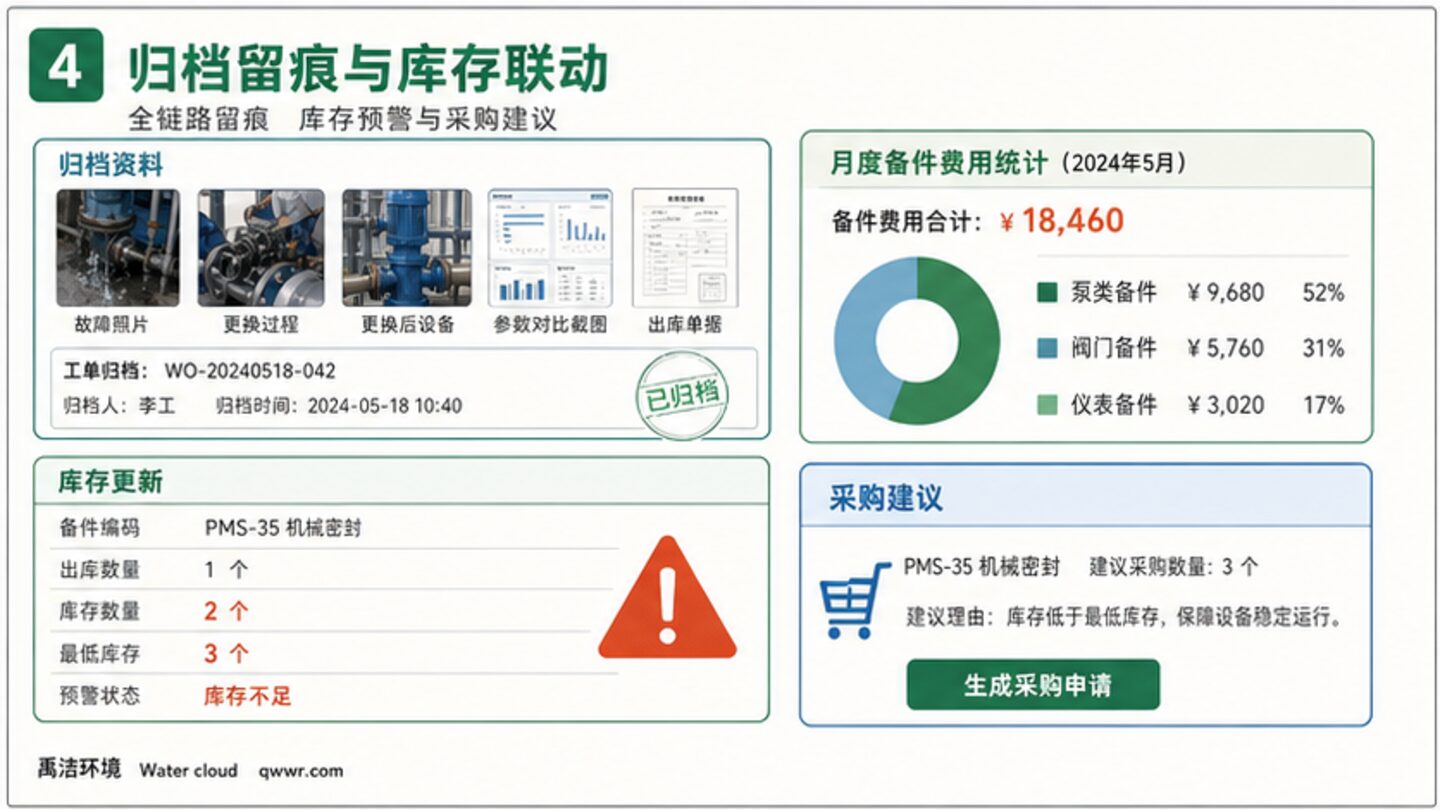

形成备件出库记录、更换效果复核表、照片证据、库存更新表和采购建议。
把需要维修、补测、协同、复查或补充资料的事项写明责任人、完成时间和复查口径。
把处理过程沉淀到 Water cloud 工单、周报、月报和迎检资料包中,减少同类问题反复解释。
环保运维资料应能支撑现场判断、过程复核和管理改进。
照片、时间、点位、数据和责任人要能互相对应,避免只有口头判断。
先区分设备、工艺、采样、外部来水、人员操作和资料缺口,再确定处理路径。
每次复核都应转化为记录、工单、照片、说明或后续计划,便于业主沟通和检查引用。
把真实项目中容易遗漏的检查点写清楚,便于现场人员执行和业主复核。
应写清检查对象、判断依据、现场动作和复查结论。
图片应看得出设备、点位、表计、管路、药剂或资料对象。
平台趋势、快检、采样、维修和沟通记录应按同一时间口径整理。
环保运维的价值,体现在把日常细节持续做实、做细、做成可追溯资料。
记录问题背景、现场现象、数据依据、处理动作和复核结论。
用正式业务语言说明原因、影响、处置结果、责任边界和后续计划。
整理平台截图、现场照片、台账、工单和复查结论,供周报和月报引用。
需要。出库单只能证明领用,工单照片和运行复核才能证明备件用在何处、是否解决问题。
它能把现场经验转化为可学习、可复核、可交付的项目资料,提升日常运维管理质量。
